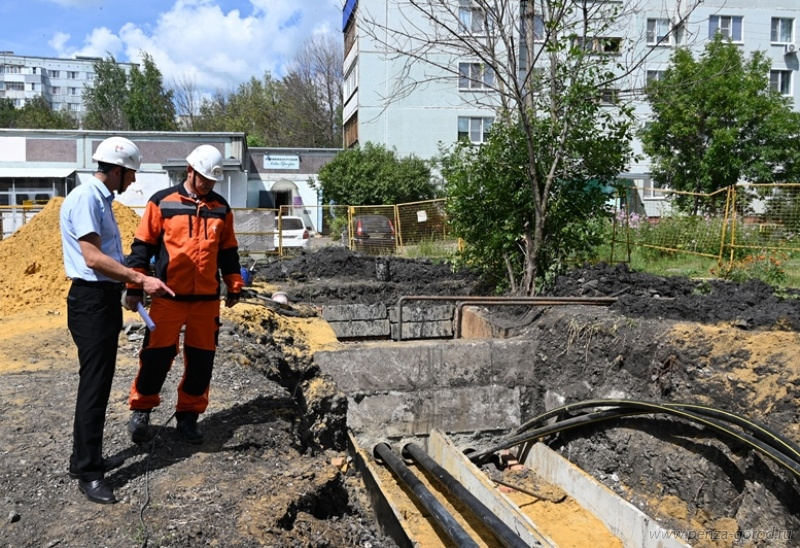

Как сообщили в городской администрации, на ул. Герцена в районе домов 12 и 12а заменено 200 метров трубопровода (диаметр 700 мм). Осталось уложить 80 метров и установить компенсаторы. Для бесперебойной подачи горячей воды вмонтирован временный трубопровод.
На ул. Онежская, 5 работа по замене около 2 км квартальных трубопроводов (диаметром от 50 до 200 мм и длиной 480 метров каждая) продолжается. На завершенных участках начата засыпка траншей. В настоящее время проводится модернизация транзитных труб в двух домах и квартальных сетей отопления и ГВС к восьми домам.
На улице Аустрина силами двух подрядчиков меняется порядка 1,5 км магистрального трубопровода (диаметр 500 мм).

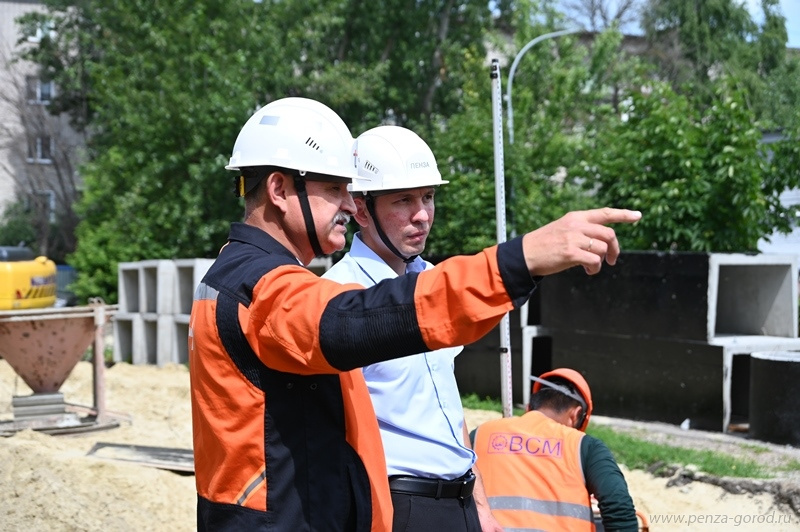

По словам Ильдара Усманова, работы по подготовке города к отопительному сезону выполнены примерно на 50%. Весь объем работ необходимо завершить к 1 августа, а восстановить благоустройство территорий - до 31 августа.
